電纜橋架安裝操作工藝的要點說明

  • 時間:2025-07-02
  • 點擊:
電纜橋架安裝是熱控安裝工程中比較重要的一個典型安裝項目。只有合理規劃電纜橋架的安裝形式、現場走向的科學性、橋架容量的合理性才能達到預期安裝效果,及凸顯了熱工安裝工藝水平,又給后期的熱控電纜敷設、就地控制設備的布置創造好的條件。今天廠家簡單談?wù)勲娎|橋架安裝操作工藝的要點。來看看吧
一、規劃定位
 根據設計圖或施工方案,從電纜橋架始端至終端(先干線后支線)找好水平或垂直線(建筑物如有坡度,電纜橋架應隨其坡度》,確定并標出支撐物的具體位置。
二、固定件 安裝
1、采用直徑不小于8mm的圓鋼自制或選用成品,在土建結構,施工中劃定的位置預埋,注意固定牢固,用膠布包纏螺紋部分。
2、金屬膨脹螺栓安裝。
(1)使用與C15以上混凝土構件及實心磚墻上,不適用空心磚墻或陶?;炷疗鰤K等輕型墻體。
(2)鉆孔直徑的誤差不得超過加減0.5mm~0.3mm。深度誤差不得超過加減3mm。鉆孔后應將孔內殘存的碎屑清除干凈。
(3)打孔的深度應以將套管全部埋入墻內或頂板內,表面平齊為宜。
(4)用木錘或墊上木塊后用鐵錘將膨脹螺栓敲入洞內,螺栓固定后,其頭部偏斜值不應大于2mm。
3、預埋鐵的自制加工尺寸不應小于120×60×60mm,在土建結構施工中進行預埋,預埋鐵平面應緊貼模板,并應固定牢固。
三、橋架支撐件安裝
1、橋架支撐件在室內安裝常用的幾種型式,參照國標圖86SD169電纜橋架安裝。
2、自制支架與吊架所用扁鐵規格不應小于30×3mm,扁鋼規格不小于25×25×3mm,圓鋼不小于Ø8。自制吊支架必須按設計要求進行防腐處理。
3、支架與吊架在安裝時應掛線或彈線找直,用水平尺找平,以保證安裝后橫平豎直。
4、輕鋼龍骨上敷設橋架應設各自單獨卡具吊裝或支撐系統,吊桿直徑不應小于8mm,支承應固定在主龍骨上,不允許固定在輔助龍骨上。
5、鋼結構:可將支架或吊家直接焊在鋼結構上,也可用萬能吊具進行安裝。
四、梯架、托盤、線槽安裝
1、梯架、托盤、線槽用連接板連接,用墊圈、彈墊、螺母緊固,蝶母應位于梯架、托盤、線槽外側。
2、橋架與電氣柜、箱、和接茬時,進線和出線口處應用包腳連接,并用螺絲緊固,末端應加裝封堵。
3、橋架經過建筑物的變形縫(伸縮縫、沉降縫)時,橋架本身應斷開,槽內用內連接板搭接,一端需固定。
4、電纜橋架在穿過防火墻及防火樓板時,應采取防火隔離措施。
注:施工前將要封堵部位清理干凈。
五、金屬橋架的接地保護
1、橋架全長應為良好的電氣通路。鍍鋅制品的橋架搭接處用螺母、平墊、彈簧點緊固后可不做跨接地線。如設計另有要求的按設計施工。
2、橋架在建筑變形縫處要做跨接地線,跨接地線要留有余量,跨接地線截面按下表選擇。
3、橋架和吊袈必須鉆通眼用爪型螺絲連接。
六、室內電纜橋架上敷設電纜
1、室內電纜橋架敷設的電纜不應有黃麻或其它易燃材料外護層,否則在室內部分的電纜應剝除麻護層,并對鎧裝加以防腐處理。
2、在有腐蝕或特別潮濕的場所宜選用塑料護套電纜。
3、電纜敷設前應清掃橋架,檢查橋架又無毛刺等可能劃傷電纜的缺陷,并予以處理。
4、電纜在橋架上可以無間距敷設,應分層敷設且排列整齊,不應交叉。
5、橋架內電纜應在首端、尾端、轉彎即每隔50m處設編號、型號及起止點等標記。標記應清洗齊全,掛裝整齊。
6、電纜敷設時彎曲半徑應滿足下表要求

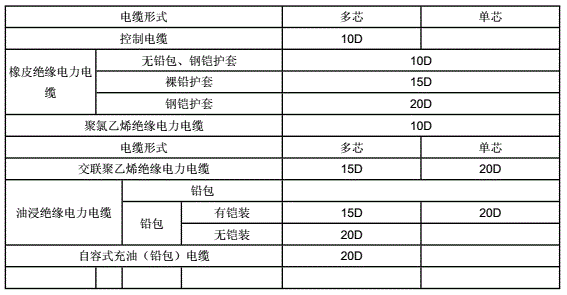

注:電纜最小彎曲半徑
電纜橋架安裝操作工藝的要點說明
其中,表中D為電纜外徑
7、在建筑物中有變形縫處敷設的電纜應留有余量。
七、成品保護
1、室內沿橋架或托盤敷設電纜,已在管道及空調工程基本施工完畢后進行,防止其它專業施工時損傷電纜。
2、電纜兩端頭處的門窗裝好,并加鎖,防止電纜丟失或損毀。
八、安全注意事項
1、電橋架安裝時,其下方不應有人停留。進入現場應戴安全帽。
2、使用人字梯必須堅固,距梯腳40一60cma處要設拉繩,防止劈開。使用單梯上端要綁牢,下端應有人扶持。
3、使用電氣設備、電動工具要有可靠的保護接地(接零)措施。打眼時,要戴防護眼鏡,工作地點下方不得站人。
九、質量通病及其防治
1、沿橋架敷設電纜時,應防止電纜排列混亂,不整齊,交叉嚴重。在電纜敷設前須將電纜時先排列好,畫出排列表進行施工。電纜敷設時,應敷設一根整理一根、卡固一根。
2、電纜彎曲半徑不符合要求。在電纜橋架施工時,應事先考慮好電纜路徑,滿足橋架上敷設的最大截面積電纜的彎曲半徑的要求,并考慮好電纜的排列位置。
十、環境關健要求
1、使用各種機械必須控制噪聲污染。
2、剔鑿墻體必須噴水控制粉塵污染。
3 、各種廢棄物、電纜絕緣皮禁止到處亂扔防止化學污染。
